可能您不会因人脉资源而发愁,不会因现场管控而发愁,但您可能会因工程迟迟不能结算而伤脑筋,因甲方的强制审减而彻夜难眠。工程结算是工程实施过程中的关键环节,是手下弟兄和上游供应商的殷殷希望,决定着您的辛苦付出是否得到回报,甚至决定着我们一个团队前途和命运。针对施工老板目前的弱势现状,山东金元达工程咨询有限公司集聚国内知名商务总经、专家,总结各地区、专业领域多年的成功案例,在国内首创工程结算“六步法”,成熟经验,灵活把握,帮您成长,助您成功!

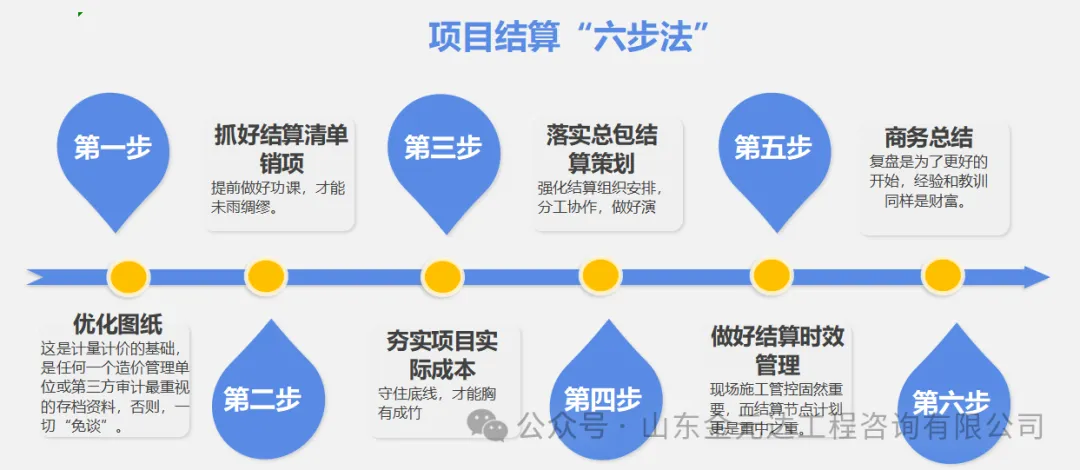

施工单位结算流程管控要点
优化竣工资料
这是计量计价的基础,是任何一个造价管理单位或第三方审计最重视的存档资料,否则,一切“免谈”。竣工图需要由设计管理部门、科技管理部门安排专人绘制,由项目商务经理从结算角度提出意见协同绘制,共同承担责任。我们必须从效益最大化出发,对竣工资料尤其是竣工图纸要予以优化,技术部门和商务管理部门要将图纸会审、设计变更、技术核定单、施工方案以及有利于计量计价的措施进入竣工图纸。
抓好结算清单销项
提前做好功课,才能未雨绸缪。项目竣工前三个月,分析施工过程尚未解决的问题,包括材料认价、变更签证、费用索赔、计价分歧、资料优化等,根据项目管理人员的岗位分工,制定目标、销项时限,并定期跟踪,确保结算编报前完成。
守住底线,才能胸有成竹。项目竣工之前,商务经理牵头分析项目实际成本,由各相关方书面提供成本数据,扎实项目实际成本,结合项目目标管理责任书等,确定结算编报底线。
强化结算组织安排,分工协作,做好演练。根据项目情况和合同约定等,项目经理牵头组织结算策划,对结算资料优化、问题清单销项、结算编制质量、分层对接等做出安排,并定期督导,为结算办理创造条件。
做好结算时效管理
现场施工管控固然重要,而结算节点计划更是重中之重。依据合同约定和“31633”结算时点要求,及时编报竣工结算;及时完善竣工交备手续,确保结算条件;沟通发包人、审价公司等有关方,及时安排结算核对;对结算过程中出现的争议,及时进行沟通,避免一揽子解决。(备注:31633:竣工验收前3月内完成结算策划资料;竣工验收前1个月签订结算责任书;竣工验收后6个月内完成结算;分包分供完工后3个月内完成结算;项目竣工结算后3个月内完成项目成本复盘、完成商务资料移交存档,并向审计部提出审计申请并提交全部审核资料。)
商务总结
复盘是为了更好的开始、经验和教训,同样是财富。对完工项目进行成本总结,分类整理各类含量指标、平米造价指标,分析成本管控得失,整理成本管控数据等,协助建立完善企业定额。
方法固然重要,落地才是王道,山东金元达为了更好的专注服务施工方,推出了“专业+团队+现场”咨询服务模式,利用总部专业资源,为您派驻专家团队,深入现场,从项目前期策划到运营维护,每个阶段都精心筹划,落地实施,实现项目效益最大化。
山东金元达工程咨询有限公司的使命:"为施工方站台,为承包商发声",竭诚与您合作,共同创造公平合理的建筑从业环境。
